欢迎来到中国国资国企产业创新战略联盟!
地方政策文件

内蒙古能源集团新能源项目建设快速刷新“进度条”

来源:内蒙古国资委 作者: 时间:2024/9/3 10:36:09 浏览:

 八月的内蒙古大地,繁茂千里,壮美蓬勃。乘着内蒙古自治区加快建设国家重要能源和战略资源基地的号角,内蒙古能源集团2000多万千瓦新能源项目建设进入发力冲刺新阶段,各大项目施工现场紧抓“黄金期”、全员勇争先,开启了一场场蒙电铁军与北疆大地的“双向奔赴”。

  在蒙西地区,一眼望去,无垠的沙漠尽是金黄。内蒙古能源集团致力于“党建+”赋能“沙戈荒”精品项目,建设者们在人迹罕至的大漠深处挥洒汗水、播种“太阳”,让沙窝窝变成“金窝窝”。

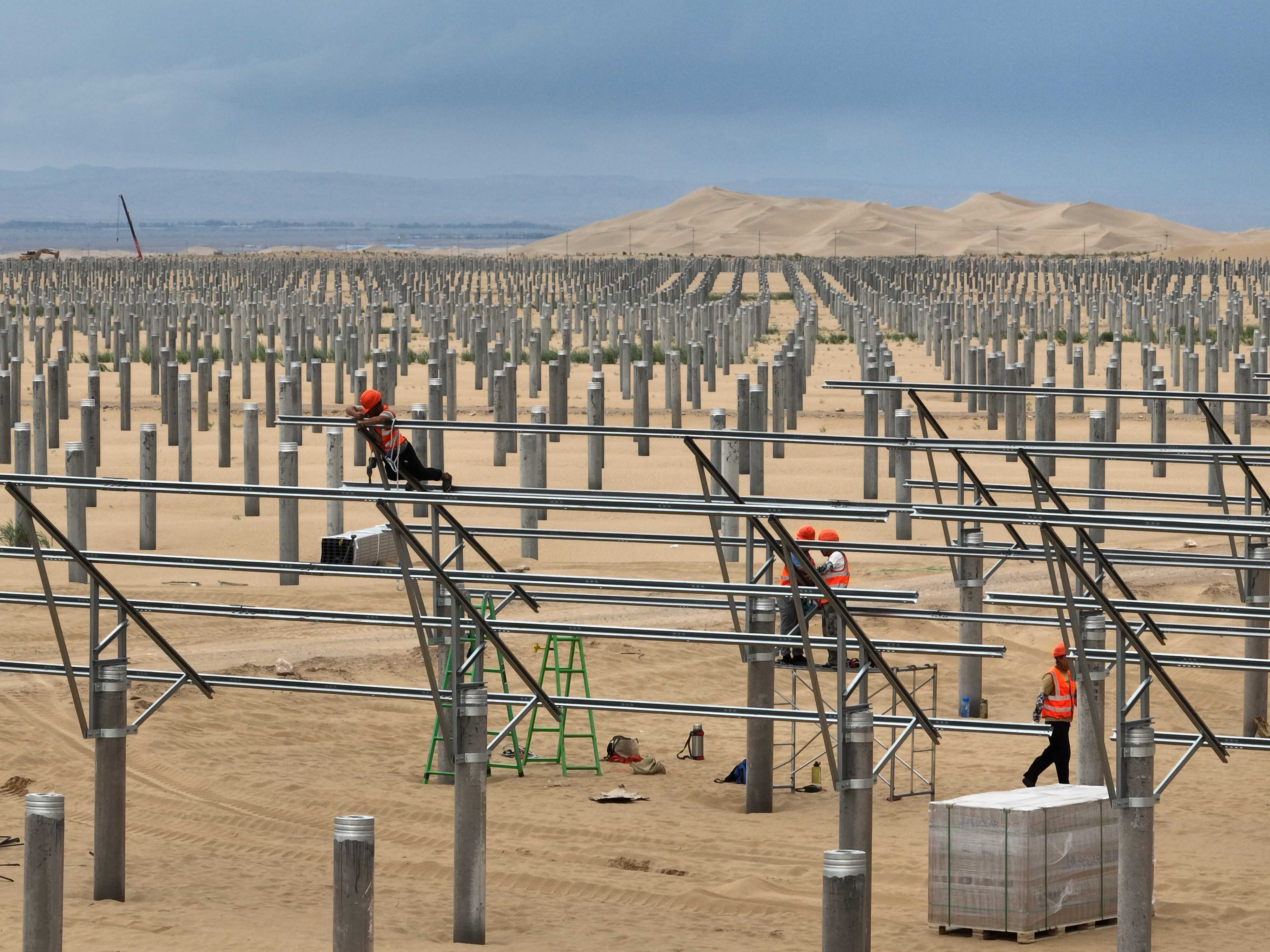

  乌兰布和沙漠东北部新能源基地先导一期项目完成打桩15.8万根,光伏支架安装完成3630组,光伏组件安装完成2551组,箱变管桩施工完成904根。先导二期项目1号有人站综合楼历时58天,于8月13日成功封顶,截至目前完成打桩18.8万根,光伏支架安装完成5696组,光伏组件安装完成9971块,箱变管桩施工完成800根。

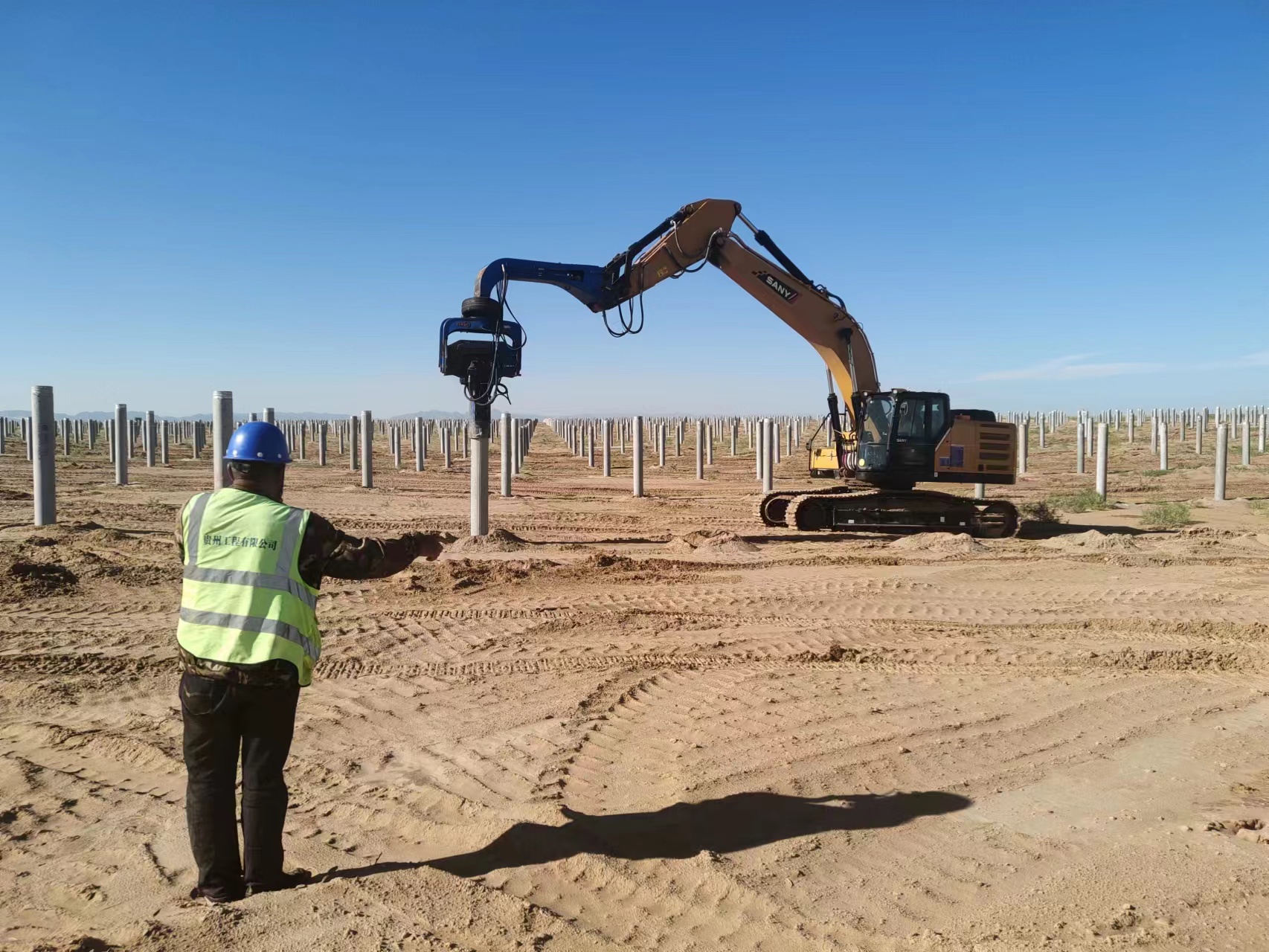

  阿拉善右旗100万千瓦风储基地保障性项目风机基础已开挖完成93基,垫层浇筑累计完成70基,钢筋绑扎累计完成62基,混凝土浇筑累计完成56基,有人站服务楼、办公楼砌筑完成80%,少人站主变基础浇筑完成。

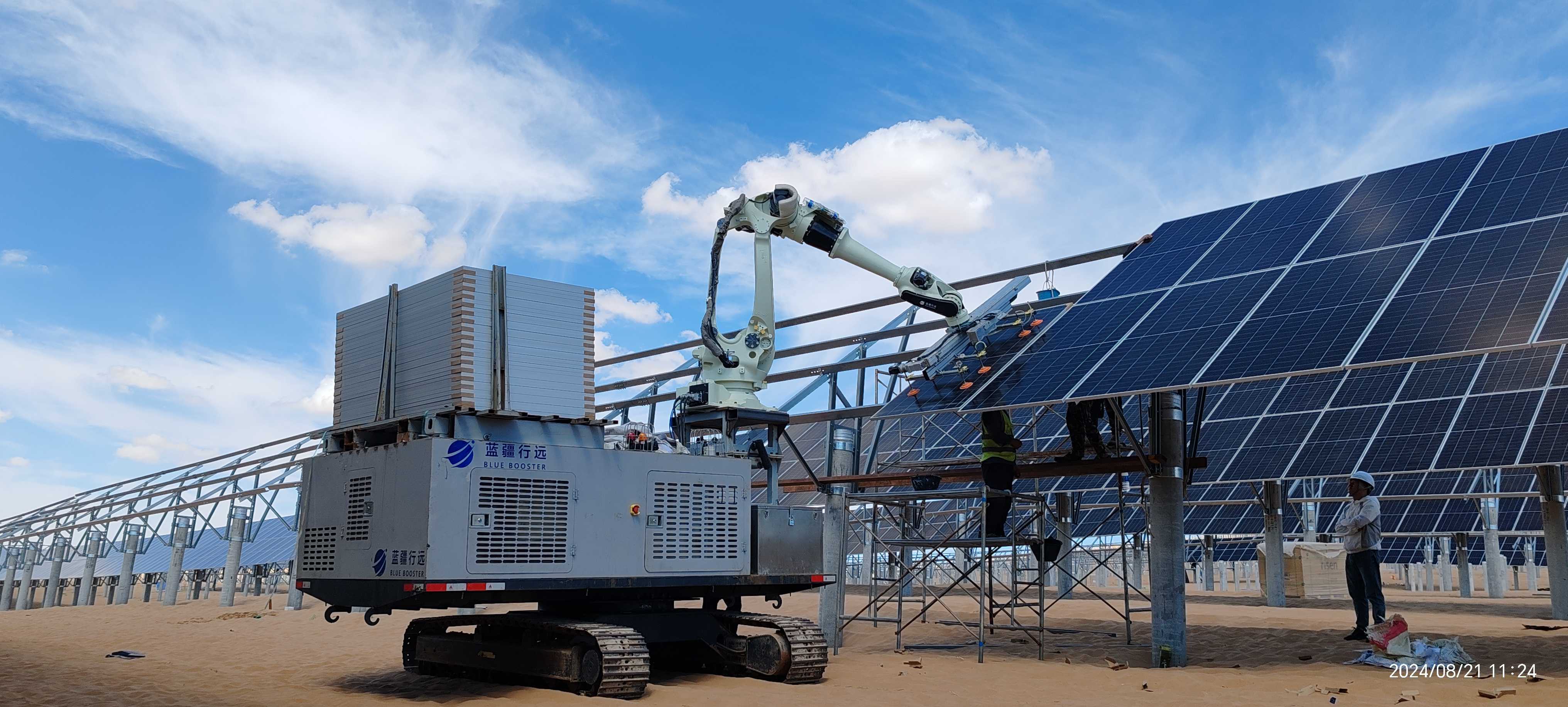

  阿拉善高新技术产业开发区100万千瓦光伏项目致力于打造智慧工地建设新标杆,引入集中式光伏电站组件智能铺装机器人,综合作业效率达到同等人工5倍以上的同时,使组件铺装环节成本降低了50%。截至目前完成打桩23.5万根,完成率83.5%,光伏支架安装完成3855组,光伏组件安装完成38000余块。

  风沙中,建设者们“见缝插针”、科学统筹,齐心协力抢进度、打攻坚,“路线图”在他们眼里,“任务书”在他们手中!

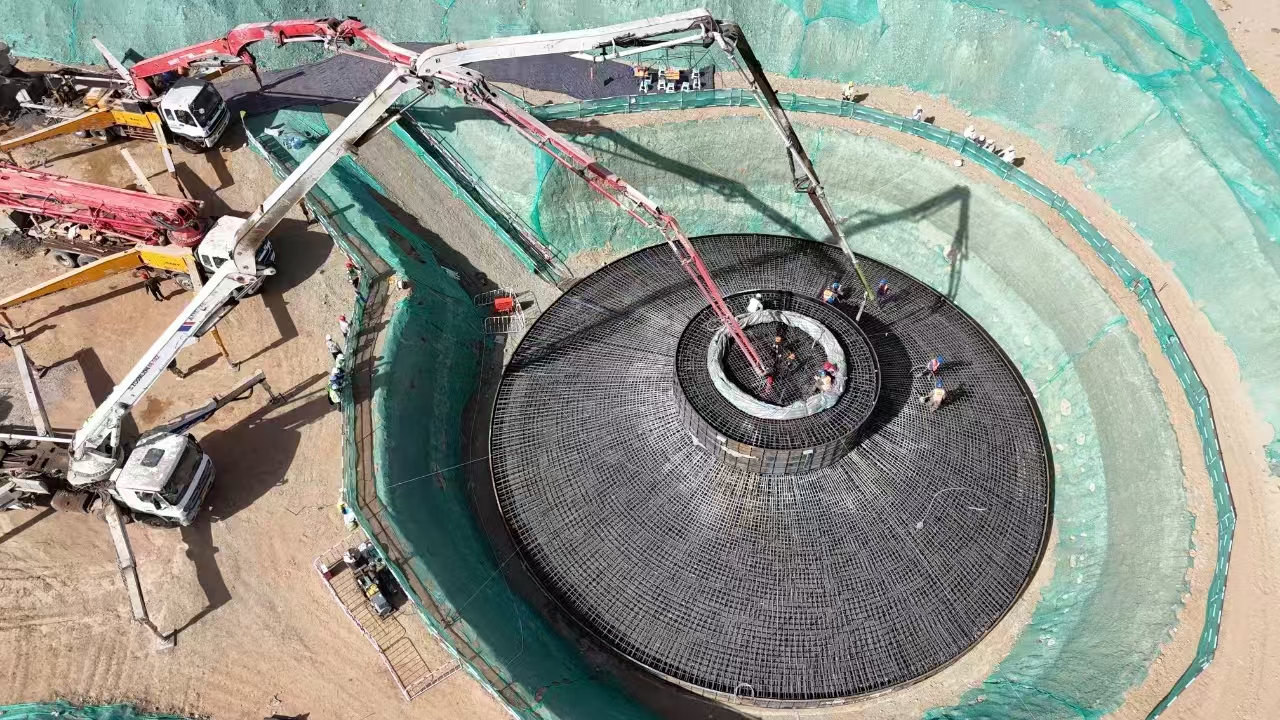

  伴随着最后一罐混凝土浇筑在G1号风机基础上,乌拉特中旗甘其毛都口岸50万千瓦灵活性绿色供电示范项目已于8月19日完成全部风机基础浇筑任务。

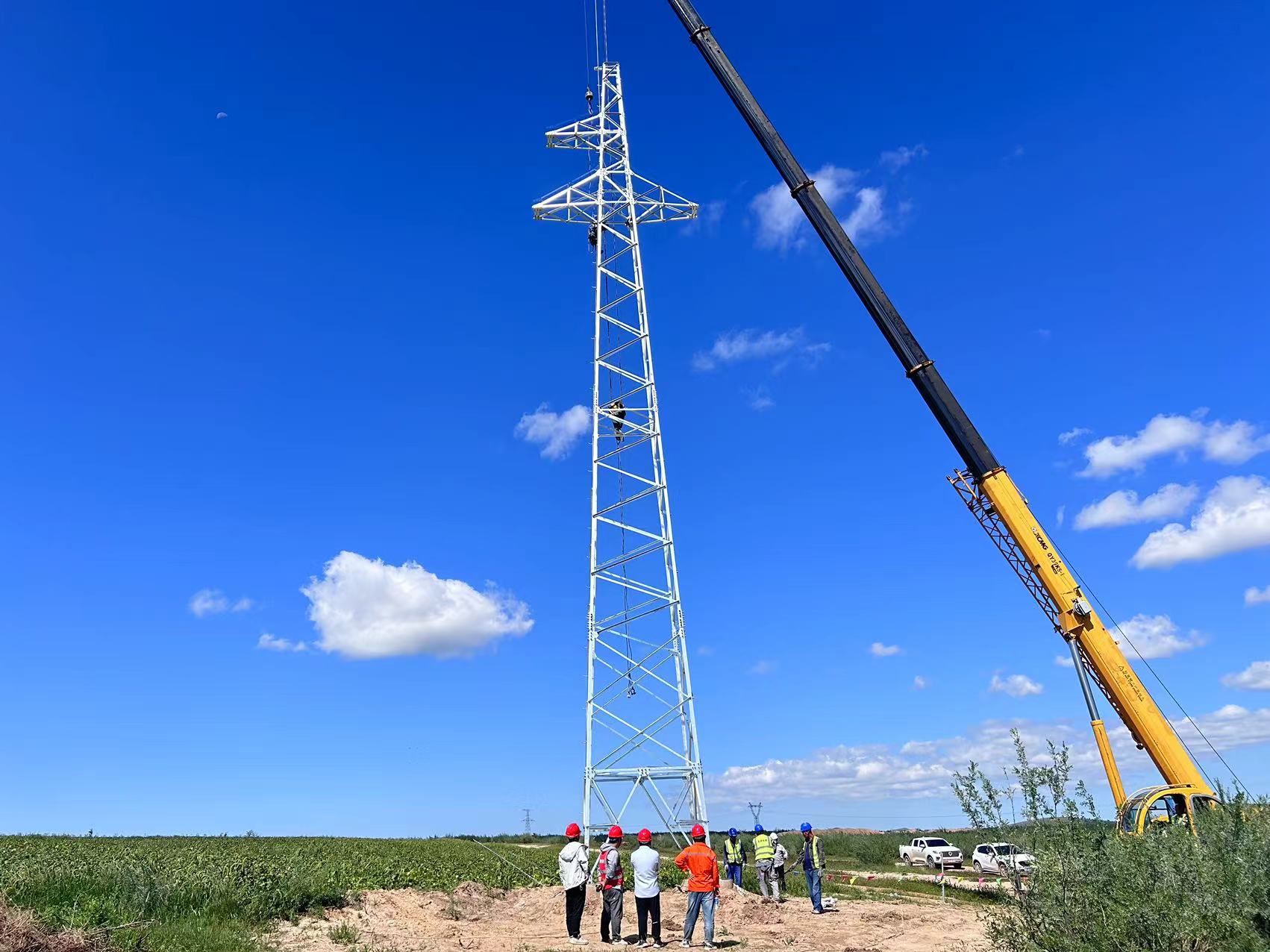

  乌拉特中旗150万千瓦风储项目3号升压站有人值守办公楼于8月19日顺利封顶。截至目前,150基风机基础浇筑完成135基,所有设备基础全部浇筑完成,集电线路基础浇筑完成724基。


  磴口县160万千瓦光储+生态治理项目3号有人值守站服务楼于8月20日顺利封顶。截至目前完成打桩48万余根、完成率94.33%,光伏支架安装完成10028组,光伏组件安装完成9.2万块,箱变管桩施工完成率已逾50%。

  乌拉特后旗100万千瓦风储基地保障性项目风机基础浇筑和回填完成97基,完成率97%;集电线路基础浇筑470基,完成率70%;检修道路累计修筑100公里,完成率83%。

  在蒙东地区,蓝天为幕、远山作画,各类施工机械舞动如龙。建设者们逐“绿”前行,向“新”出发,一台台白色的风电机组拔地而起,一排排光伏阵列铺陈开来,在灿烂的阳光下熠熠生辉。

  突泉县百万千瓦风储基地项目首台风机混塔于8月12日全部吊装完毕,目前已开挖完成风机基础59基,浇筑完成22基。阿鲁科尔沁100万千瓦风储基地项目混塔环片吊装持续进行,E06机位混塔吊装完成23环,目前进场主吊4台,正在开展4个工作面的吊装工作。风机基础整基浇筑累计完成23基,混凝土灌注桩累计完成24基。


  克什克腾旗100万千瓦风储基地项目风机基础开挖完成37基,正在开挖5基,垫层浇筑完成18基,风机基础浇筑完成16基。

  烈日下,建设者们始终保持抢抓时机、务期必成的工作状态,用责任与担当“通关”一次又一次的考验,向着如期建成阔步前行。

  二连浩特口岸绿色供电50万千瓦风储项目50台风机基础已全部完成开挖,浇筑完成27个,完成率54%。二连100万千瓦风储项目100个风机基础已开挖完成89个,浇筑完成61个。

  西苏100万千瓦风储项目1号升压站2台主变于8月26日完成就位,风机基础浇筑完成85基,1号升压站(有人值守站)和2号升压站(少人值守站)主要建筑物主体结构已封顶。


  商都县150万千瓦光伏草业项目PHC桩施工完成12.5万根,灌注桩施工完成8万根,光伏支架安装完成1689组,光伏组件安装完成3.2万块。

  察右前旗50万千瓦风光发电项目光伏桩基浇筑完成97%,光伏支架安装完成65%,组件安装完成9600块,光伏箱变基坑浇筑85%。

  建设“风光”,“绿”意盎然。这片热土上的“蒙电铁军”,正以更加高涨的斗志、更加澎湃的力量,追“新”逐“绿”,矢志不渝,用双手描绘着北疆大地生机勃勃、欣“新”向荣的能源图景。
